وافقت المفوضية الأوروبية على حزمة دعم لبناء وتشغيل أول محطة للطاقة النووية في بولندا، معلنة أنها متوافقة مع قواعد المساعدات الحكومية في الاتحاد الأوروبي.

قامت الحكومة في وارسو بتأمين الأموال اللازمة لبناء محطة الطاقة النووية، والتي من المتوقع أن تكلف حوالي 192 مليار زلوتي.

وقالت السلطات في وارسو إنها تهدف إلى دعم استثمارات الاتحاد الأوروبي من خلال المساهمة برأس مال يبلغ حوالي 14 مليار يورو، وهو ما سيغطي 30٪ من إجمالي تكلفة المشروع. وفي وقت لاحق من شهر ديسمبر، سيتم تخصيص 4.6 مليار زلوتي (1.9 مليار يورو) للشركة التي تقود المشروع.

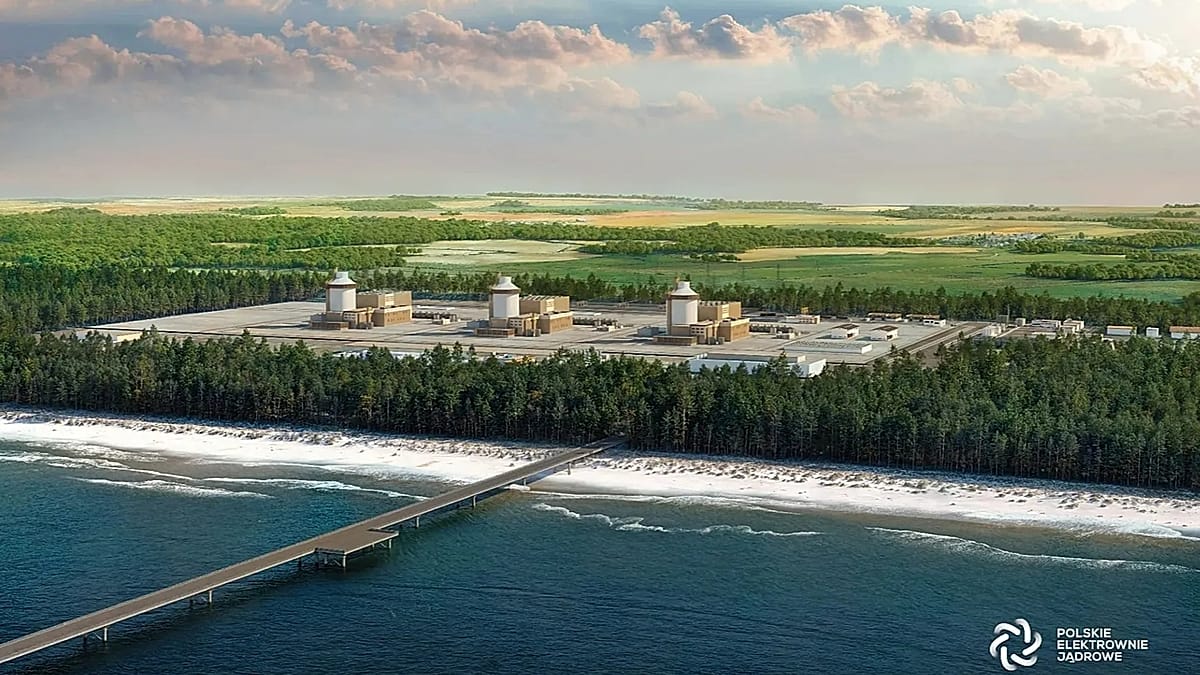

وسيتم بناء محطة الطاقة في بلدية تشوكزيو الشمالية، بالقرب من ساحل بحر البلطيق، وستكون واحدة من أهم عناصر تحول الطاقة في البلاد.

وتتولى شركة تطوير الطاقة النووية البولندية Polskie Elektrownie Jądrowe (PEJ) تنفيذ الاستثمار. وفقًا لتعديل القانون الصادر في فبراير 2025، ستحصل الشركة على دعم عام يصل إلى 60.2 مليار زلوتي (14 مليار يورو) بحلول عام 2030.

وقال رئيس الوزراء دونالد تاسك: “سيكون من الممكن بدء أعمال البناء في وقت مبكر من ديسمبر”.

“لقد بدأ البناء، وكما يمكنك أن تتخيل، كان هذا شرطًا ضروريًا للغاية وليس من السهل الحصول عليه على الإطلاق.”

متى سيتم بناء المصنع؟

وتقوم بولندا بتنفيذ بناء أول محطة للطاقة النووية بالتعاون مع شركتي وستنجهاوس وبكتل الأمريكيتين. ووفقا للجدول الزمني، من المقرر أن يتم صب الخرسانة النووية للمفاعل الأول في عام 2028. وستتكون محطة الطاقة في نهاية المطاف من ثلاثة مفاعلات تستخدم تكنولوجيا AP1000، تبلغ قدرة كل منها 1250 ميجاوات.

ومن المقرر الانتهاء من الوحدة الأولى في عام 2035، على أن تتدفق الكهرباء إلى الشبكة في عام 2036. ومن المقرر تشغيل الوحدة الثالثة بحلول عام 2038.

وفي بداية شهر أكتوبر، قال نائب رئيس PEJ، بيوتر بيلا، إن 30 بنكًا تجاريًا من جميع أنحاء العالم أبدوا اهتمامًا مبدئيًا بالمشاركة في التمويل.

تشير التوقعات لعام 2040 إلى أن محطة الطاقة ستصل إلى حوالي 88.5% من طاقتها، مما سيزود بولندا بالكهرباء الموثوقة والمستقرة، في حين ستكون الصناعة قادرة على تأمين الطاقة لسنوات عديدة قادمة.

استثمار في المستقبل

يعد المشروع أمرًا أساسيًا لتعزيز اعتماد بولندا على نفسها في مجال الطاقة وتقليل انبعاثات ثاني أكسيد الكربون. وقال نائب وزير الطاقة والمفوض الحكومي للبنية التحتية الاستراتيجية للطاقة، فويتسيك فروشنا، إن بناء محطة الطاقة النووية هو خطوة من شأنها أن توفر فوائد طويلة الأجل لقطاع الطاقة بأكمله.

وقال في مؤتمر صحفي: “من المهم أن توفر الطاقة الناتجة عن محطة الطاقة النووية الأمن واستقرار الشبكة وأن تكون طاقة نظيفة. وقد تم أخذ كل هذه العناصر في الاعتبار في قرار المفوضية”.

“ستعمل محطة الطاقة بحمل مرتفع للغاية وبتكلفة منخفضة نسبيًا.”

خيار جيد للبيئة

وكما قال البروفيسور ميكوواج أوتينجن من قسم الطاقة والوقود في جامعة AGH للعلوم والتكنولوجيا في كراكوف في مقابلة مع يورونيوز، كانت بولندا تدرس بالفعل بناء محطة طاقة نووية قبل 15 عامًا.

وقد تسارعت عملية التنفيذ في الآونة الأخيرة، مع نشوء الظروف الاقتصادية والسياسية المناسبة وإدراك صناع القرار للحاجة الملحة إلى إدراج الطاقة النووية في مزيج الطاقة الوطني.

وقال أوتنغن: “إن الطاقة النووية هي مصدر طاقة خالٍ من الكربون وهو ضروري للتشغيل المستقر لنظام الكهرباء. فهي لا تنبعث منها ثاني أكسيد الكربون وسيسمح تنفيذها باستبدال محطات الطاقة التي تعمل بالفحم منتهية الصلاحية، وبالتالي تقليل انبعاثات ثاني أكسيد الكربون ودعم تحقيق الأهداف المناخية”.

وأشار إلى أن محطات الطاقة النووية هي أكثر مولدات الطاقة كفاءة، بغض النظر عن الظروف الجوية. وبالتالي فإن تنفيذ الطاقة النووية في بولندا سيوفر مصدرًا مستقرًا للطاقة الأساسية التي يمكن أن تعمل لمدة 60 إلى 80 عامًا أخرى.
